Novo terminal de ônibus de Blumenau será retomado, mas custará quase o dobro

Compartilhe:

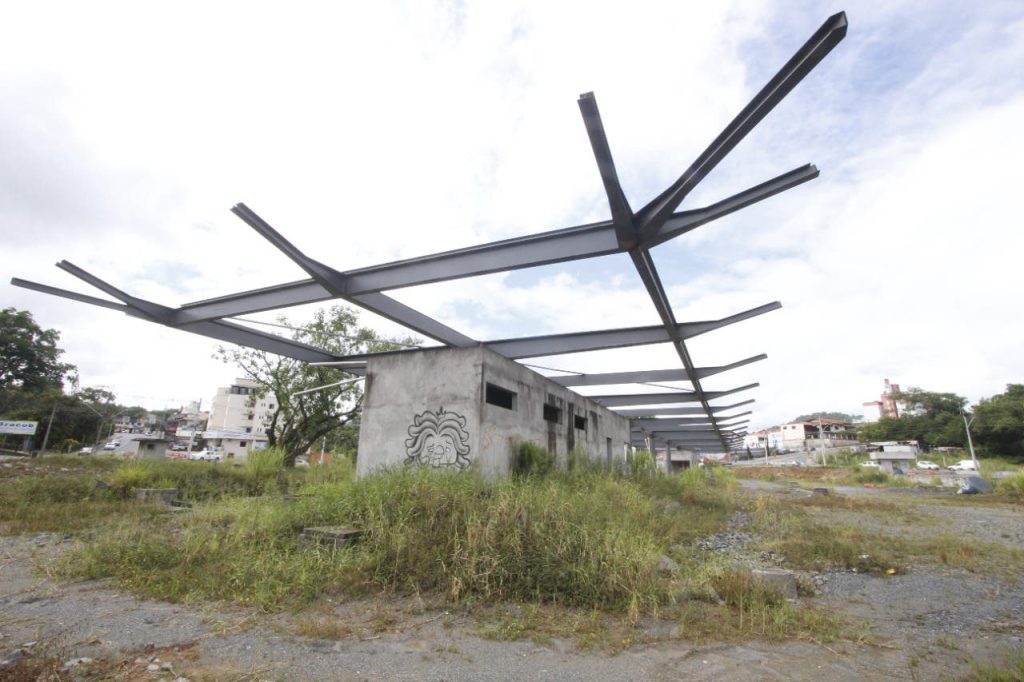

Município lançou a licitação para concluir trabalho paralisado em julho de 2020 (Foto: Patrick Rodrigues)

As obras do Terminal Oeste, em Blumenau, serão finalmente retomadas. A prefeitura lançou nesta terça-feira (11) a licitação para contratar a empreiteira que vai concluir o trabalho, paralisado há um ano e meio no bairro Água Verde. O serviço, ao final, custará quase o dobro do previsto inicialmente. A abertura dos envelopes com as propostas está marcada para 10 de fevereiro.

Continua após a publicidade

 ​> Receba notícias de Blumenau e região direto no Whatsapp.

A MJRE Construtora havia vencido a primeira licitação com uma proposta de R$ 14,9 milhões. Porém, iniciadas as obras ficou evidente que a área escolhida para o terminal era suscetível a alagamentos. Foi então necessário construir uma galeria para escoar a água — o que exigiu detonações de rochas. Nada previsto no projeto inicial.

Continua após a publicidade

Em julho de 2020, o Terminal Oeste já havia consumido R$ 17 milhões, mas apenas 42% do cronograma físico inicial havia sido cumprido. A empreiteira solicitou novos aditivos financeiros, que foram negados pela prefeitura. Então o contrato foi rescindido.

Dezoito meses depois, a licitação é para escolher a construtora que executará a parte remanescente ao custo máximo de R$ 11,6 milhões. Ou seja, o orçamento total, que era de R$ 14,9 milhões, já chega a R$ 28,6 milhões. Além da galeria não prevista, de 2017 para cá o custo da construção civil disparou no Brasil.

O Terminal Oeste era parte do pacote de obras financiado pelo Banco Interamericano de Desenvolvimento (BID). Porém, como aquele contrato já está concluído, o dinheiro necessário para finalizar o terminal virá de um empréstimo com o Banco do Brasil. O novo prazo para conclusão das obras é de 13 meses, a serem contados a partir da assinatura do contrato.

Calo no pé

Localizado em área de grande circulação, entre as ruas General Osório, Johann Off e Guilherme Poerner, o terminal inacabado gera questionamentos constantes da comunidade. Na semana passada, durante uma live em redes sociais, o prefeito Mário Hildebrandt (Podemos), que mora naquela região, chamou a construção de um “calo no meu pé”.

Continua após a publicidade

O projeto do terminal de ônibus no Água Verde prevê 18 mil metros quadrados, dos quais 4,2 mil de área construída. Além da área de embarque e desembarque de passageiros, está prevista uma praça, com espaço de lazer, estacionamento e área verde.

Receba textos e vídeos do colunista Evandro de Assis direto no WhatsApp. Basta clicar aqui.
