O Ministério Público Federal está preparando documento a ser enviado ao DNIT com solicitação de informações sobre a duplicação da BR-280 no canal do Linguado, em São Francisco do Sul. A defesa do MPF é de construção de ponte, como medida para atender ao tráfego de veículos, com a reabertura mais adiante, após a definição de uma série de questões. O DNIT ainda não decidiu o que será feito no Linguado, que faz parte do lote 1 da duplicação da rodovia federal. As obras estão paralisadas no segmento entre Araquari e São Francisco do Sul desde 2022 – o contrato não previa nenhuma intervenção no aterro do canal, por onde rodovia e ferrovia cruzam. O canal teve o fechamento concluído em 1935, para passagem de ferrovia (que até então usava ponte na travessia).

Continua depois da publicidade

Entre na comunidade exclusiva de colunistas do NSC Total

Nesta semana, houve apresentação ao DNIT dos estudos realizados pela Univali sobre o canal do Linguado. Ibama, Rumo, o próprio DNIT, entre outros, haviam recebido o material. Os estudos foram iniciativa do MPF, por meio da Procuradoria da República em Joinville, com participação da Câmara Técnica Canal do Linguado, do Grupo Pró-Babitonga. O levantamento técnico apontou reabertura parcial como a alternativa mais adequada, com remoção de 100 metros do aterro sul instalação de pontes rodoviárias e ferroviária.

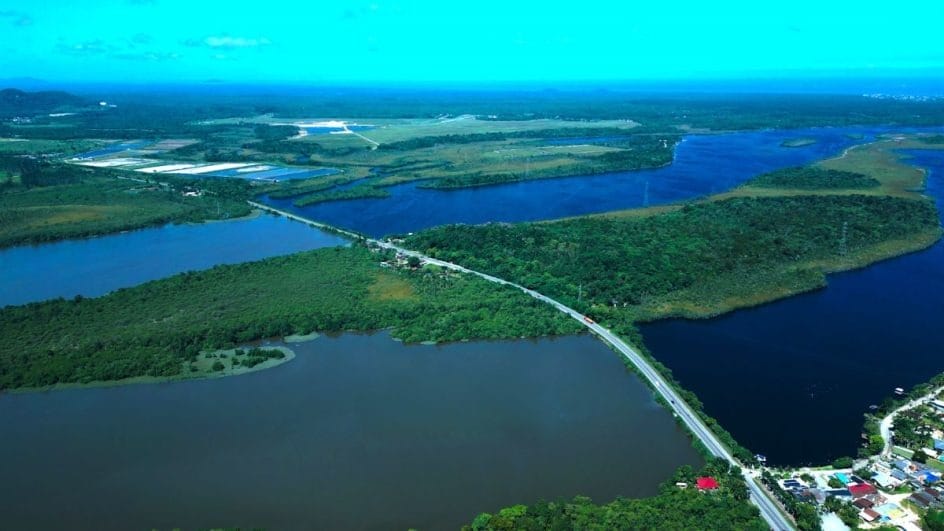

Confira imagens do Linguado

Antes das intervenções, o canal terá de passar por desassoreamento, para retirada de parte do lodo acumulado. São 530 mil metros cúbicos a serem dragados. O MPF defende a reabertura, mas considera que há uma série de procedimentos a serem realizados, como licenciamento ambiental específico, execução, proteção de áreas de preservação, entre outras medidas. A avaliação é que as tarefas vão levar “muito tempo”. Nos anos 2000, o MPF teve ação judicial sobre o Linguado – não houve decisão pela reabertura.

A construção de uma ponte seria uma forma de ampliar a capacidade de tráfego da BR-280, sem dificultar a eventual futura reabertura do canal. A construção de uma ponte estava nos planos originais do DNIT para a duplicação da rodovia. Em 2010, o projeto básico foi elaborado. Mais adiante, em 2019, o departamento tentou o alargamento do aterro, para comportar as pistas da duplicação, mas deixou a proposta em stand by após “acordo” com o MPF. A decisão foi aguardar pelos estudos da Univali.

Continua depois da publicidade

Em relação ao Linguado, o DNIT avalia se contrata o estudo para o canal dentro do novo projeto para o lote 1, a ser licitado no segundo semestre. Há possibilidade de o local ficar para outro momento. A prioridade neste momento é retomar as obras no contorno de São Francisco do Sul e no viaduto de Araquari.
